【安全计算系列 · 实战篇(总第 31 篇)】
双机抬吊负荷分配全解80%红线 · K=1.25 · 绑扎点双坐标定位
一台"按额定选的好机"为什么会被抬吊干趴 | 三步分配链 | 建议收藏
摘要:双机抬吊出事故,十有八九不是"吊不起",是"分账没分明白"——一台按 80% 红线选的好机,因为同步偏差瞬间被塞到额定以上。本文把负荷分配讲成一根杠杆(力臂就是分配阀),用 23m 边柱完整算一遍"定重心→卡80%→力矩定绑扎点"三步链,再把 K=1.25 这个最容易被教材例题省略的系数请回实战位置。
"20 吨的主机 + 15 吨的副机,抬 26 吨的柱——方案写得明明白白,起钩瞬间主机还是报警了。"
问题不在"总和不够":20+15=35t,抬 26.75t 的柱"看着"富余。问题在两台钩不会绝对同步——副机的钩慢半拍,主机就得瞬间多扛;绑扎点偏一边,主机分到的本来就不是对半。抬吊不是加法题,是分账题。这一篇把分账规则从头推一遍。
01 计算依据(写抬吊方案直接引用)
| | |
|---|
| | |
| | |
| | |
| | 14.14(式14-187~194、例14-29/30) |
⚠️ 双机抬吊属危大工程中的"非常规起重设备、方法"且单件起重量≥10kN,专项方案 + 超一定规模还需专家论证。本文只解决"负荷怎么分、绑扎点怎么定"这一本账。

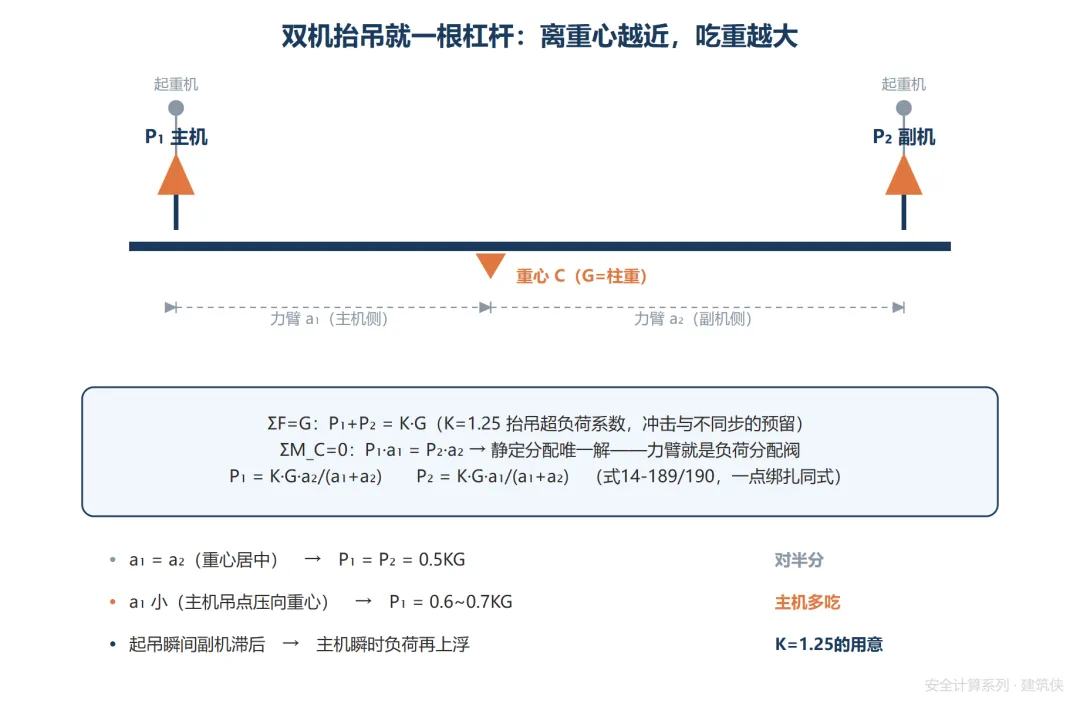

02 先把物理看懂:抬吊就是一根杠杆
柱子离地后在空中静止(匀速),它满足的就是初中物理两个平衡:合力=重力、合力矩=0。两根索把柱"架"在重心两侧,本质是一根以重心为支点的杠杆:
ΣF = G:P₁ + P₂ = K·GΣM_C = 0:P₁·a₁ = P₂·a₂ (a₁、a₂ 为两机吊索作用线到重心的距离)联立:P₁ = K·G·a₂/(a₁+a₂) P₂ = K·G·a₁/(a₁+a₂) (式14-189/190)
两式相加分量恰好是 K·G——力矩分配式天生满足竖向平衡(我用例14-29 的 88.0+74.5=162.5=1.25×130 复核过)。注意分子分母的"反":P₁ 用 a₂ 做分子——离重心越近的那台机器吃得越多。杠杆就这么直白。

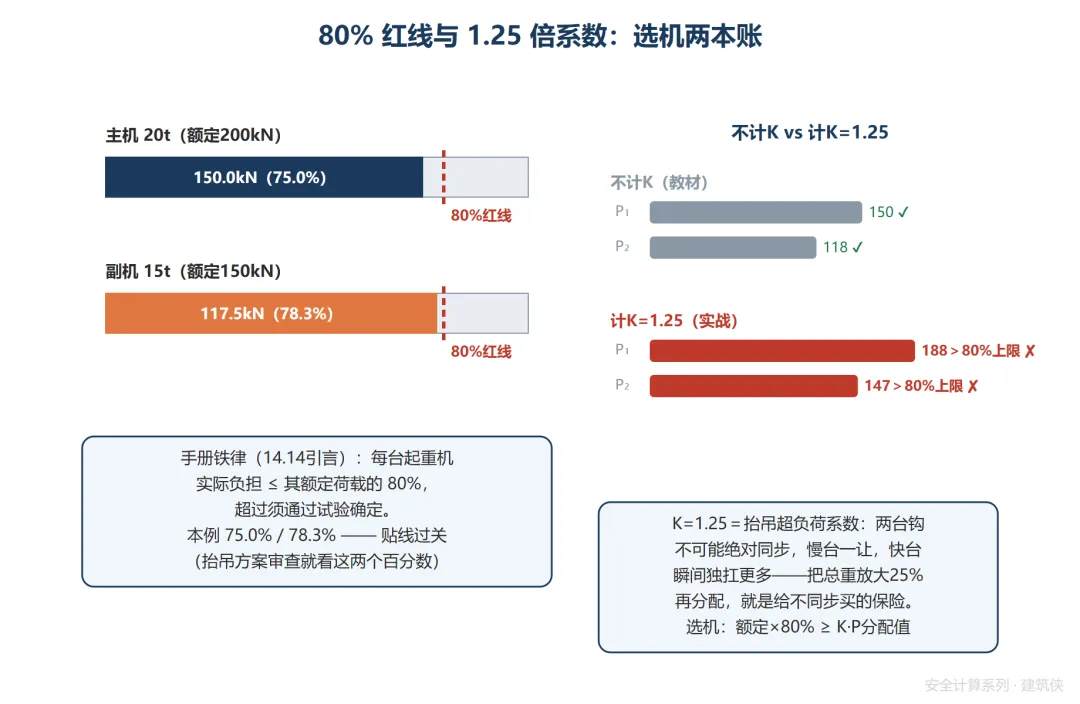

03 两根保险丝:80% 红线 与 K=1.25
手册 14.14 开篇就是硬规矩:每台起重机实际负担不得超过其额定荷载的 80%,超过了必须通过试验确定。为什么留两成?留给"不同步"和"冲击"。
抬吊的超负荷系数 K 一般取 1.25——不是拍脑袋:两台卷扬不可能绝对同步,慢台一让、快台瞬间独扛更多;起钩、制动还有冲击。把总重先放大 25% 再分账,就是给这些"说不准"买的保险。
✘ 算例14-30若把K加回去:P₁=150→188、P₂=117.5→147 —— 双双击穿160/120的80%上限,方案直接推翻
看到区别了吗?手册例题写"不考虑超负荷系数 K",那是教学简化。实战选机的正确顺序永远是:先 K·G 放大总重 → 力矩分配到 P₁、P₂ → 每台再对 额定×80% 红线。三道闸门一个都不能省。
04 例14-29 一点绑扎:代入就完事
130kN 重型柱,双机一点绑扎抬吊,绑扎点两侧力臂(含半柱宽)已知:a₁+0.5b=0.55m、a₂+0.5b=0.65m。
P₁ = 1.25×130×0.65/(0.55+0.65) = 88.0 kN(主机吃大头,因为它力臂短)P₂ = 1.25×130×0.55/(0.55+0.65) = 74.5 kN校核:88.0+74.5 = 162.5 = 1.25×130 ✔
📌 一点绑扎抬吊的负荷分配只在柱吊直离地后成立(手册原话:柱吊直并离开地面后负荷最大);起吊初瞬柱脚没离地时,地面还顶着重量,分配不是这个数——所以索具、卸扣全按最大状态选。

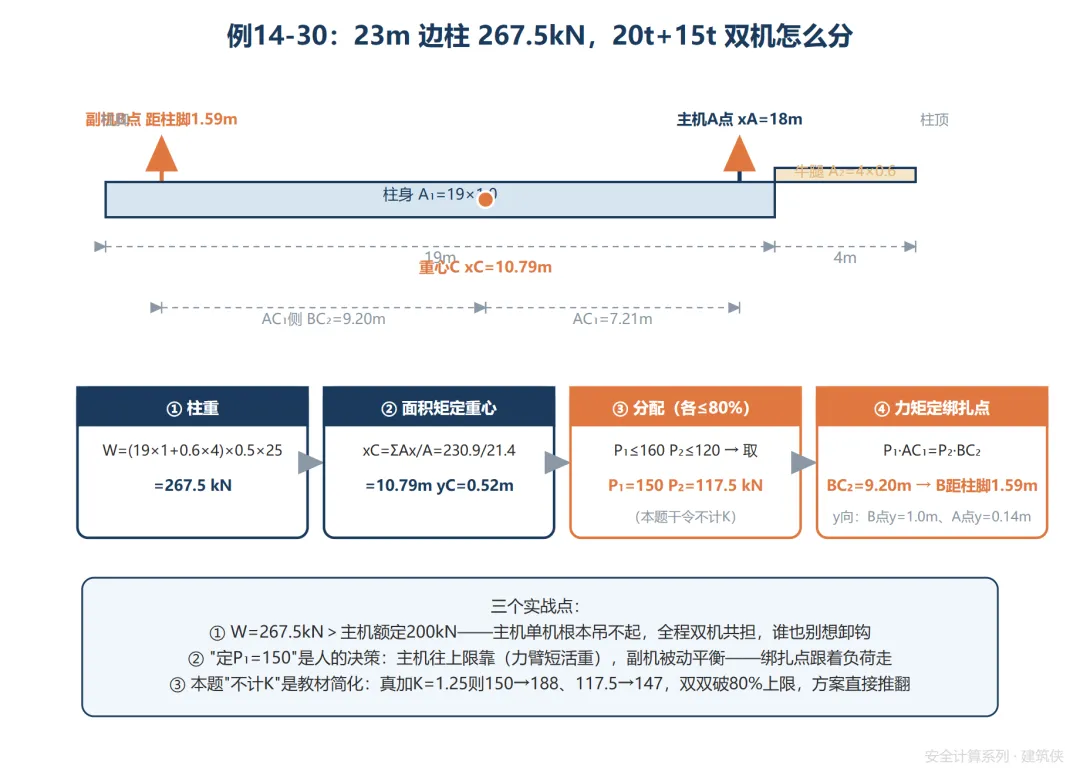

05 例14-30 主菜:23m 边柱两点抬吊全链
厂房边柱(截面宽 0.5m):柱身段 19m×1.0m、牛腿段 4m×0.6m;20t 主机 + 15t 副机,两点绑扎抬吊。四步走完:
5.1 第一步:算柱重
W = (19×1 + 0.6×4) × 0.5 × 25 = 267.5 kN
先做一道判断题:267.5 > 主机额定 200——主机单机吊不起这根直柱,全程两台共担、谁也离不开谁。这就是"抬吊"成立的物理前提;如果总重小于主机额定,那叫"主机吊、副机护送",是另一种工况(卸钩流程不同)。
5.2 第二步:面积矩法定重心
分两块:A₁=19×1=19m² (x₁=9.5, y₁=0.5);A₂=4×0.6=2.4m² (x₂=21.0, y₂=0.7)ΣAᵢxᵢ = 19×9.5 + 2.4×21 = 230.9 → xC = 230.9/21.4 = 10.79 mΣAᵢyᵢ = 19×0.5 + 2.4×0.7 = 11.18 → yC = 11.18/21.4 = 0.52 m (式14-193/194)
等截面才允许用面积代替体积(宽 0.5m 全程一致,A×0.5=体积,重心同位)——我核验过:21.4×0.5 = 10.7 m³ = W/25 ✔。变截面柱这条就不成立,得按体积分段。
5.3 第三步:按 80% 红线分账
上限:主机 P₁ ≤ 0.8×20×10 = 160 kN;副机 P₂ ≤ 0.8×15×10 = 120 kN定 P₁ = 150 kN → P₂ = 267.5 − 150 = 117.5 kN ≤ 120 ✔
"定 P₁=150"不是算出来的,是决策出来的——在两道上限之间,人把主机往上限靠(主机大、贵、占场地,让它多扛;副机留 2.5kN 余量防抖)。定了分账数,下一步的绑扎点坐标才跟着出来。顺序别颠倒在现场就是:先有负荷分配表,后有绑扎图。

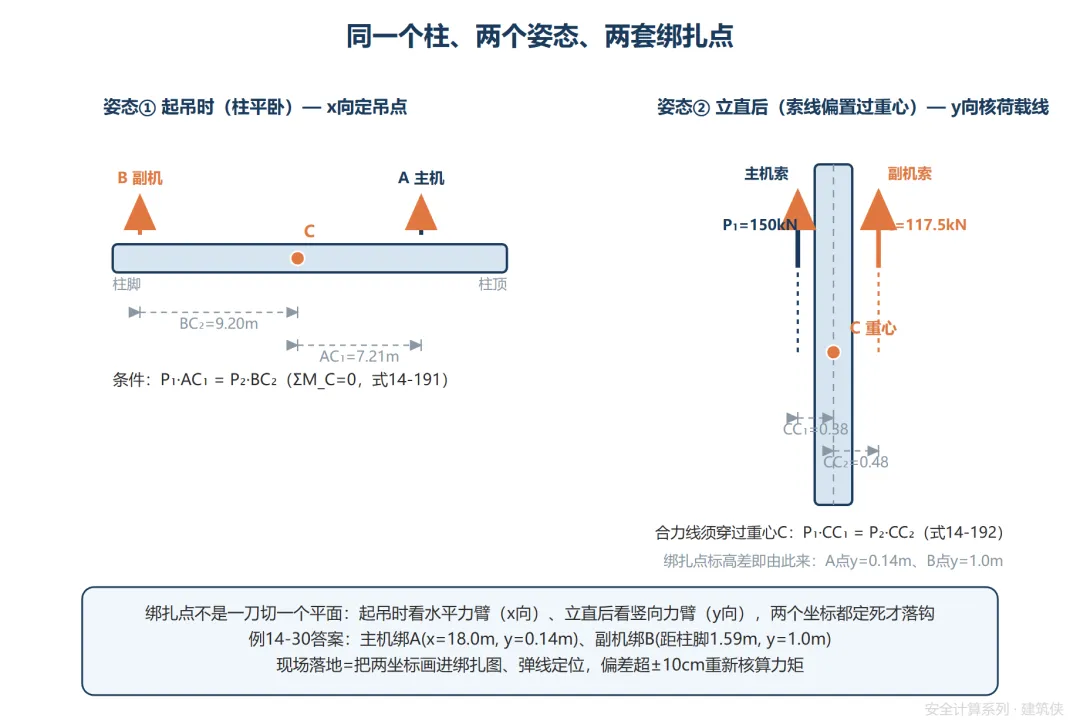

5.4 第四步:力矩反求绑扎点(两个姿态)
x向(起吊时,柱平卧):主机吊点先定距柱顶5m → xA=23−5=18m,力臂 AC₁=18−10.79=7.21m由 P₁·AC₁ = P₂·BC₂:BC₂ = 150×7.21/117.5 = 9.20 m → B点距柱脚 10.79−9.20=1.59 my向(柱立直后,索线要过重心):令 CC₂=0.48m → B点标高 yB=0.48+0.52=1.0 m由 P₁·CC₁ = P₂·CC₂:CC₁ = 117.5×0.48/150 = 0.376≈0.38 m → A点标高 yA=0.52−0.38=0.14 m
✔ 答案:主机绑 A(x=18.0m, y=0.14m)、副机绑 B(距柱脚1.59m, y=1.0m)——两坐标缺一不可
y 向那条很多同行没见过,其实道理简单:柱立直后两根索在柱身两侧竖直向上,若两条索线的合力作用线不穿过重心,柱就会在空中像个钟摆一样转体调头——两个绑扎点的标高差就是让合力线穿过重心的调节旋钮。这也是为什么牛腿柱抬吊绑扎点常在牛腿上下做文章。
06 自拟算例:25t+20t 抬 18t 双肢柱
把公式拿去用在一根新柱上(一点绑扎):柱重 G=180kN,吊点布置使主机侧力臂 0.50m、副机侧 0.62m。
P₁ = 1.25×180×0.62/1.12 = 124.6 kN ≤ 200 ✔(主机占用 62.3%)P₂ = 1.25×180×0.50/1.12 = 100.4 kN ≤ 160 ✔(副机占用 67.0%)把主机力臂挪大到 0.62m:P₁→112 kN —— 挪吊点就是调分账
两台占用率都不到 70%,方案从容。若想让副机少扛点(比如它站位地基差),把副机侧力臂改小(副机吊点往重心靠)即可——力臂每挪 1cm,负荷就在动,这就是第 02 节杠杆模型给现场的自由度。
07 现场比计算更要命:抬吊五坑
| |
|---|
| 起重表的额定随幅度变!先按站位幅度查实际额定,再×80% |
| 先K·G放大→力矩分配→对80%红线,三步出书面分配表 |
| x、y双坐标都定(立直后合力线必须过重心),画进绑扎图 |
| 统一指挥、同步起升指令;起吊离地200mm悬停复检再爬升 |
| 垫木只用于一点抬吊两机不等载微调,算完标注绑扎图,不得凭手感堆 |
📌 手册还给了一条冷门但实用的式(14-188):双机一点抬吊、两机吨位不等时,可在副机侧垫木调整 a₂ —— a₂=[P₁a₁+(b/2)(P₁−P₂)]/P₂。本质还是力臂调分账,和 06 节同源。
08 算例汇总(照着改参数就能用)
| | |
|---|
| | |
| | |
| P₁≤0.8R₁、P₂≤0.8R₂;总重先乘K=1.25 | |
| | |
| x向BC₂=P₁·AC₁/P₂;y向CC₁=P₂·CC₂/P₁ | |
09 结语:抬吊的账,钩之前就要算死
双机抬吊没有"差不多":力臂差 10cm、负荷差几吨、同步差半拍,最后都堆在主机的臂架上。80% 红线和 K=1.25 是两代事故换来的安全边际,教材例题省略 K 是为了讲清静力学,你不能把保险也一起省略。
系列预告:实战篇第 6 篇:塔吊附着装置的内力计算——附着杆受拉受压、附着支座混凝土局部承压,把"塔吊不倒"的那几道铁腰带的账算给你看。……更多施工安全干货持续更新中
如果你觉得有用,点个"在看"+ 收藏,下次编抬吊方案前照着核一遍
