风电机组吊装,主吊怎么选?

  • 更新时间 2026-10-07 10:29:57
风电机组吊装,主吊怎么选?

 风电机组吊装,主吊怎么选

 不拼吨位,拼适配

别只盯吨位!主吊选错,

代价按月计

选主吊,是吊装策划的第一步,也是最容易走错的一步。

主吊选型的第一误区,是"吨位崇拜"。履带吊、全地面、风电动臂塔吊,账面吨位只是标称能力,现场真正卡脖子的,是四个现实问题:

1、转场来不来得及——履带吊跨机位转场要解体重装,周期 3~7 天;2、地基撑不撑得住——接地比压、单腿支反力超出道路与平台承载,再大的车也进不了场;3、大风窗口用不用得上——塔筒、机舱、叶轮各有吊装风速上限,机型抗风能力直接决定一年能抢出多少个窗口。

4、场地是否适配——指主吊的外形尺寸、接地比压、支腿/履带反力、转弯半径及组装场地需求与机位平台、道路条件及周边净空的匹配程度。

主吊选错了,代价是按月计的:等转场、修路基、等窗口、等平台修整,工期一拖,前面的进度全归零。

Part

01

三种主吊,三种性格

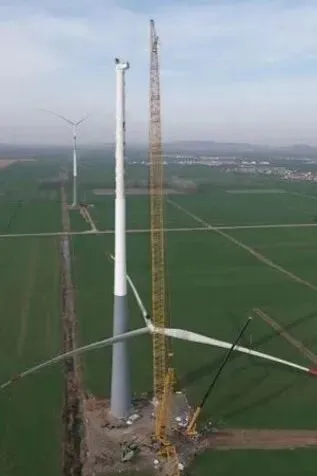

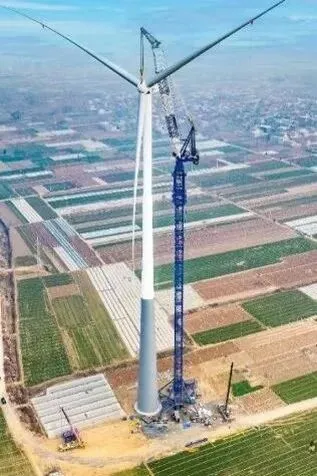

履带式起重机 ——"重载之王":承担塔筒分段、机舱、轮毂、叶轮整体等超大部件的主力吊装任务。随单机容量大型化(8~20MW 级),主吊吨位普遍提升至 1000~1600 吨级及以上;接地比压小、对地基承载力要求宽松,适合道路与机位集中的大型陆上风电场连续吊装。短板是转场需整体解体,多用于机位相对集中的标段。

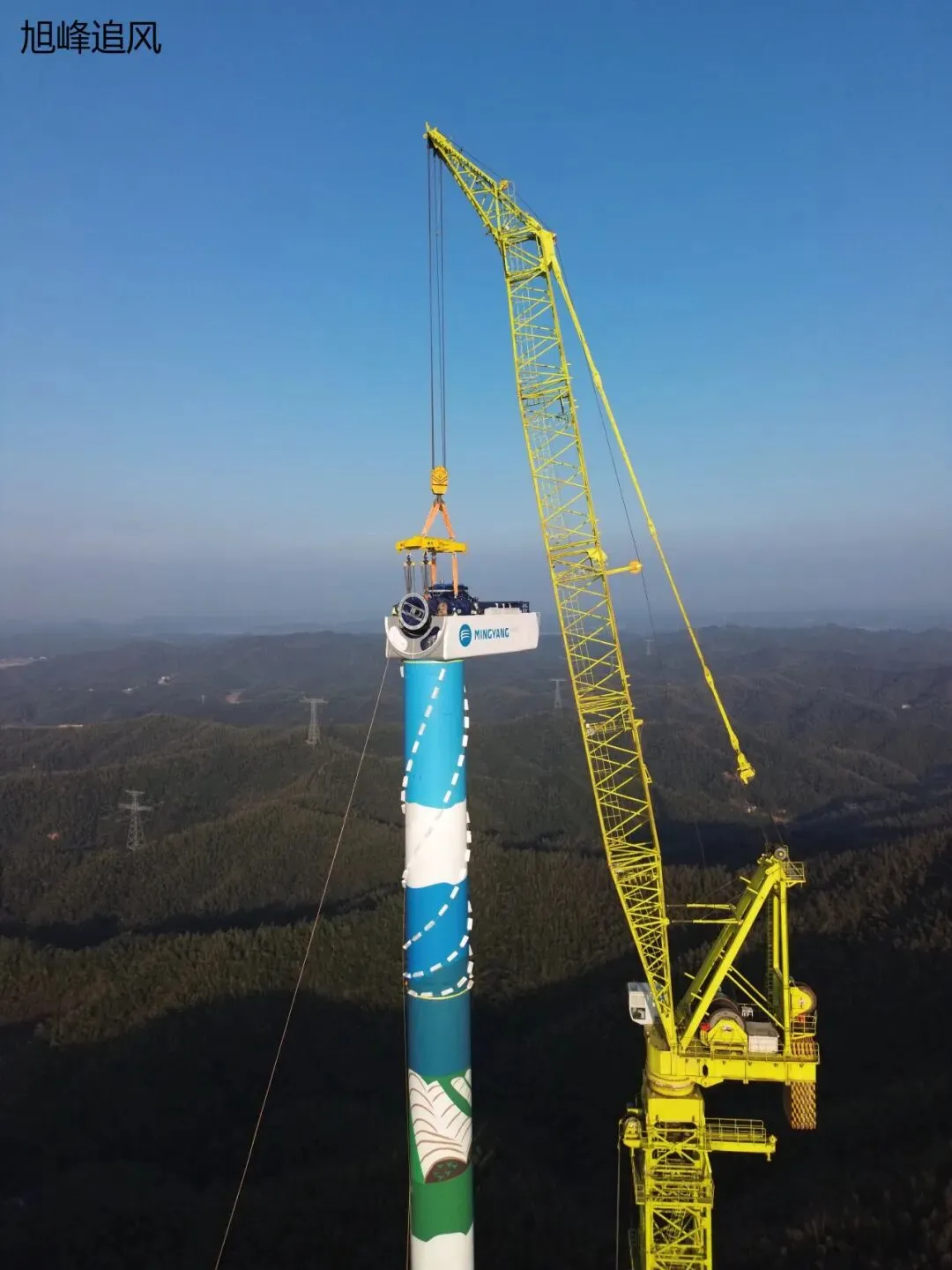

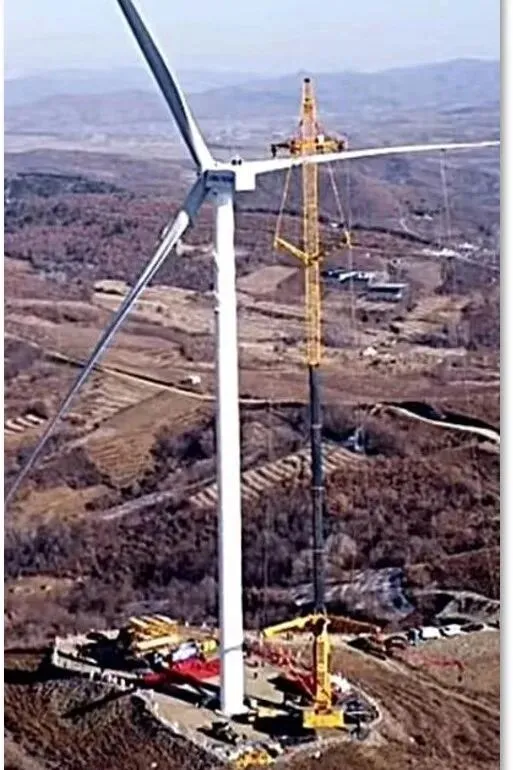

风电动臂塔吊 ——"高空之王":面向超高塔筒(180m + 混塔、桁架塔等)与大风区域项目,抗风能力强,6 级风工况下对位精度仍可保持 ±5mm,是机舱、叶轮高空精准就位的关键装备;自立式安装、占地小,适合机位紧凑或场地受限工况。短板是安拆依赖持证专业队伍,机位分散时经济性下降。

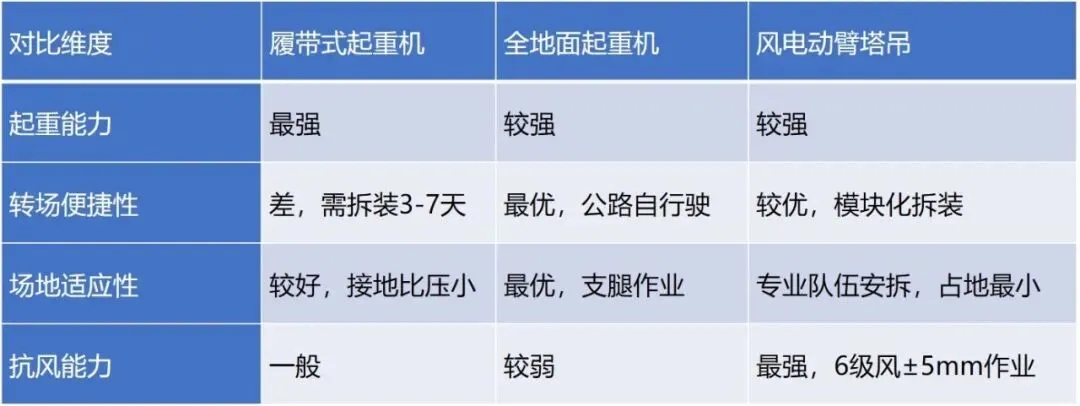

全地面起重机 ——"机动之王":公路自行驶速度高、转场免拆装为核心优势(大吨位级转场除外),适用于机位分散、道路通达性好的风电项目,承担中小部件吊装、锚栓笼安装、电气设备就位等辅助作业;作业时支腿须全伸并垫实(铺设路基箱或垫板)后方可吊载,严禁带载行驶,整机抗风能力相对较弱,大风工况须提前停机锚固。

Part

02

吊车选型决策树

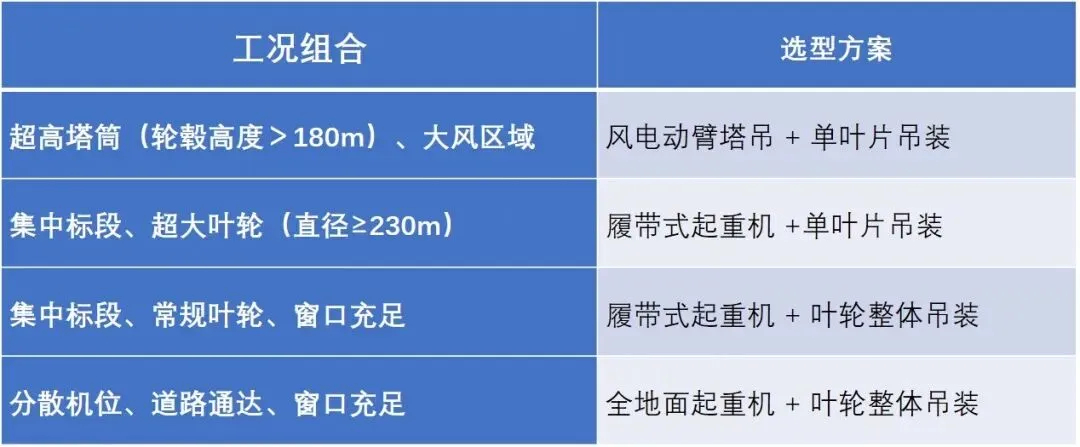

把经验转成流程:按照"高度匹配 → 吨位匹配 → 转场经济性 → 地基承载 → 场地适应→ 工期窗口"逐层筛选,任一问不满足即调整或改选。

01

主吊选型策划(机型+工艺)

     问题

方案

问题1

轮毂高度>180m

或大风/高阵风区?(工艺线)

是

动臂塔吊 + 单叶片

否

进入问题2

问题2

最重件超主吊额定?

叶片≥100m?(工艺线)

是

单叶片吊装工艺

否

进入问题3

问题3

机位≥10台且间距<5km?

(机型线)

是

履带式起重机

否

全地面起重机

问题4

道路与地基承载校核

(机型线)

满足

履带吊铺路基箱后地基承载力≥25t/㎡;全地面校核单腿支反力、垫板与平台平整度;塔吊校核独立基础、锚固与抗倾覆

问题5

机位平台能否整体组对叶轮?(工艺线)

是

暂定叶轮整体吊装,

进入问题6

否

单叶片吊装

问题6

6m/s窗口是否充足?

(工艺线)

充足

叶轮整体吊装

不足

单叶片吊装

Part

03

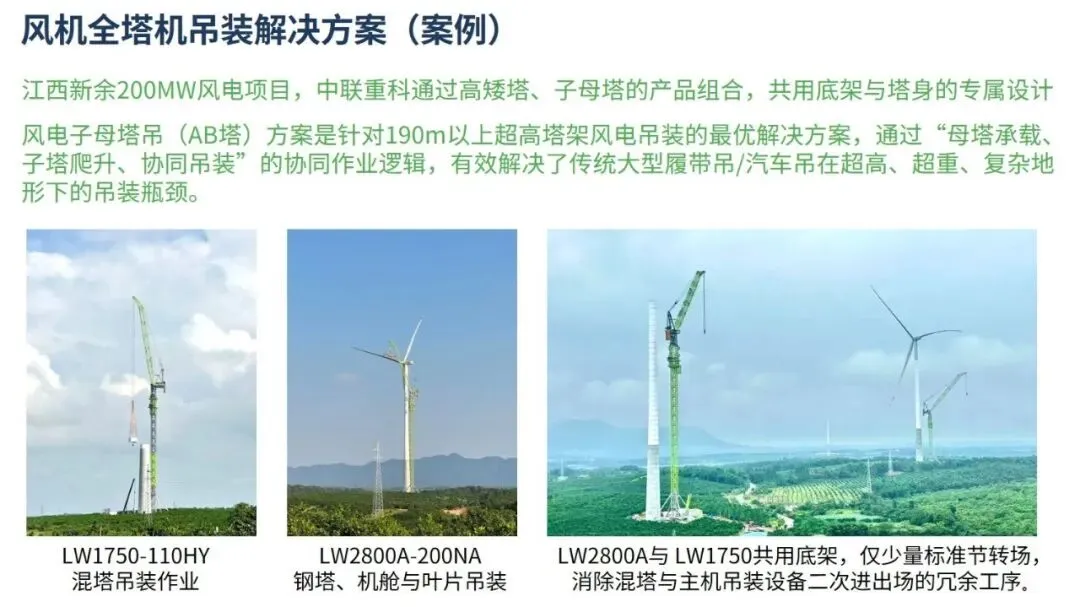

结语

吊装管控管的不只是“把设备吊上去”。塔筒越来越高、部件越来越重、吊装要求越来越准,风电吊装已是一场高空精密装配工程——主吊选型、工艺选择、风况窗口、地基承载,场地适配等每一环都是这道工序链上的关键约束。本系列后续将沿这道工序链逐关拆解:风速与窗口、地基与道路、运输与拼装、转场与验收。
